Как считать проходки в смете: объём работ, единицы, документы

Команда снабжения «Основной Поставщик» 10.08.2026 13 мин. чтения 5 просмотров

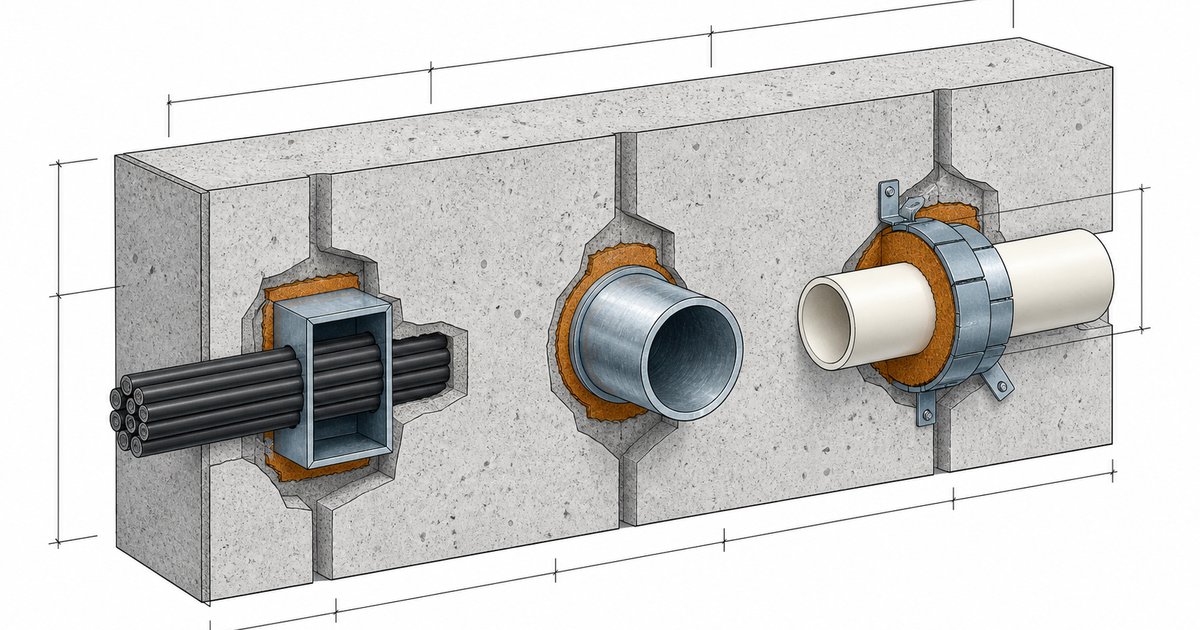

Как считать проходки в смете: разрез стены с кабельной и трубной проходкой и размерными линиями обмера

Проходки в смете считают не в штуках. Единицу задаёт не узел на стене, а сметная норма, под которую попала работа: заделка кабельных проходок в сборнике 26 нормирована в кубометрах, система «Стоп-огонь» — в квадратных метрах, модульные проходки — в сотнях штук, а заделка проходов при прокладке кабелей по стенам и потолкам в монтажном сборнике 8 — на 100 метров кабельной трассы.

Отсюда обратный привычному порядок работы: сначала находят норму, потом обмеряют натуру под её измеритель. Пройти объект, посчитать «сколько всего проходок» и отдать это число сметчику — самый быстрый способ получить объём, который не сойдётся ни с проектом, ни с заявкой на материал.

Коротко. Основной измеритель заделки проходок — кубометр конструктивного объёма заделки. Площадь в квадратных метрах применяют к системам с трубками-заполнителями и к воздуховодам, сотни штук (измеритель 100 шт.) — к модульным системам уплотнения, штуки — к герметизации вводов кабелей по монтажному сборнику. В одних нормах объём считают за вычетом пустот от лотка и трубы, в других — без вычета: на одном и том же проёме объём без вычета выходит больше более чем на треть. Предел огнестойкости берут из проекта, он делит нормы на группы до 120, до 150, до 180 и до 240 минут.

В чём измеряется проходка в смете

Единица измерения заделки проходок — свойство нормы, а не свойство отверстия; в сборниках её называют измерителем. Одна и та же дырка в стене превращается в кубометры, квадратные метры или штуки в зависимости от того, каким способом её заделали и какой нормой закрыли работу.

Заделка проходок нормирована в ГЭСН 81-02-26-2022, сборник 26 «Теплоизоляционные работы», подраздел 2.3 «Огнезащита кабелей и кабельных проходок». Ниже — измерители по тексту сборника.

Норма Что нормирует Измеритель
26-02-023-01 Огнезащитное уплотнение пустот кабельных проходок пастовым составом м³
26-02-024-01 Огнепреградительные пояса и уплотнение кабельных заделок противопожарными подушками м³
26-02-026-01 … 26-02-026-04 Заделка кабельных проходок: силиконовый герметик, терморасширяющиеся блоки, двухкомпонентная пена (норма -03 — дезактивируемая заделка, для спецобъектов), минеральная вата с эластичным покрытием м³
26-02-026-05 Устройство системы «Стоп-огонь» кабельных и трубных проходок м²
26-02-026-06, 26-02-026-07 Каждый дополнительный кабель и каждая дополнительная трубка-заполнитель к системе «Стоп-огонь» 100 шт.
26-02-038-01 Заделка проходок стальных труб диаметром свыше 32 до 108 мм м³
26-02-038-02 Заделка высокоподвижных проходок стальных труб 100 м
26-02-040-01 Заделка проходок воздуховодов м²
26-02-041-01 Заделка кабельных, трубных проходок и проходок воздуховодов терморасширяющейся двухкомпонентной пеной м³
26-02-041-02 Устройство герметичных кабельных и трубных проходок модульными системами уплотнения 100 шт.

Есть и второй адрес. Герметизация вводов кабелей нормирована уже в монтажном сборнике — ГЭСНм 81-03-08-2020, сборник 8 «Электротехнические установки». Там измерители другие: герметизация проходов при вводе кабелей во взрывоопасные помещения уплотнительной массой считается в штуках, короба и кассеты для герметизации таких проходов — тоже в штуках.

Отдельно стоит таблица 08-04-745: герметичные вводы ВГУ и проходки ПГКК диаметром 159 и 194 мм, измеритель — штуки. Она из отдела «Кабельные линии и электрооборудование специальных установок», раздел по ядерным энергоустановкам и спецкорпусам АЭС. На обычном объекте её не применяют, хотя по названию «герметизация проходов кабелей» она находится поиском первой.

А норма 08-02-155-02 «Заделка проходов при прокладке кабелей по стенам и потолкам» имеет измеритель 100 м трассы. Это ловушка, на которой спотыкаются чаще всего: по названию норма выглядит как штучная работа по отверстиям, а объём под неё берут из длины кабельной линии, а не из количества проходов.

Как считают кубометры

Кубометр здесь — не объём израсходованного материала, а конструктивный объём заделки: площадь проёма в свету, умноженная на глубину заделки. Глубину задаёт проект и техническое решение производителя; у сквозной заделки это, как правило, вся толщина конструкции.

Дальше начинается то, что обычно и разводит смету с натурой. Правила исчисления объёма в сборнике 26 (пункт 2.26.22, в редакции приказа Минстроя России от 13.05.2024 № 323/пр) разделены построчно:

  • в нормах 26-02-026-01, 26-02-038-01 и 26-02-041-01 объём считают по конструктивному объёму заделки за вычетом пустот — лотка с кабелем, трубы, воздуховода;
  • в нормах с 26-02-026-02 по 26-02-026-04 — по конструктивному объёму заделки без вычета кабельной проходки;
  • в норме 26-02-026-05 — по площади проходки без вычета площади, занимаемой кабелями и трубками-заполнителями;
  • в норме 26-02-038-02 — по длине окружности проходки;
  • в норме 26-02-040-01 — по площади сечения заделки.

Как это выглядит на числах. Проём 300 × 200 мм в стене толщиной 200 мм, в проёме лоток сечением 200 × 80 мм. Конструктивный объём заделки: 0,3 × 0,2 × 0,2 = 0,012 м³. Объём лотка: 0,2 × 0,08 × 0,2 = 0,0032 м³.

  • Если узел закрыт нормой 26-02-026-01, в смету идёт 0,012 − 0,0032 = 0,0088 м³.
  • Если тот же узел закрыт нормой 26-02-026-04, в смету идёт 0,012 м³.

Отверстие одно, а объём в смете различается на 36 %: по норме 26-02-026-04 он на 36 % больше, чем по 26-02-026-01. Зависит это не от геометрии, а от принятого способа заделки и, следовательно, от нормы. Поэтому перечень узлов без указания способа заделки посчитать нельзя в принципе.

Что считается одной проходкой

Одно отверстие не равно одной проходке, а одна проходка не равна одной строке сметы. Три случая, которые дают расхождение чаще всего.

Что считается одной проходкой: три типовых случая
Пучок из 12 кабелей в одном проёме
→ один узел, но не всегда одна строка
в системе «Стоп-огонь» дополнительные кабели идут отдельной нормой с измерителем 100 шт.
Групповой проём: лоток и две трубы
→ две-три строки сметы
кабельные, трубные проходки и воздуховоды нормируются разными таблицами
Гильза на несколько труб
→ считают заделку, а не трубы
в модульной системе уплотнения «штука» — это проходка целиком, а не каждая труба в ней

Практическое правило одно: единицу счёта диктует норма, а не здравый смысл монтажника. Пока способ заделки не выбран, количество проходок остаётся справочным числом для заявки на материал, но не объёмом работ.

Тип проходки: что замерять и что двигает цену

Таблица для обмера объекта. Левая колонка — что физически проходит через конструкцию, дальше — что снимают с натуры и в чём это уйдёт в смету.

Тип проходки Что замеряем на объекте В чём даём объём Что двигает цену
Кабельный лоток или пучок кабелей в проёме Размеры проёма в свету, толщина конструкции, сечение лотка м³ конструктивного объёма заделки Способ заделки: вычитается пустота лотка или нет; предел огнестойкости
Одиночный кабель через стену Диаметр отверстия, толщина конструкции м³ (в общей строке с однотипными узлами) Однотипные мелкие узлы сводят в одну строку, дробить их по одному нет смысла
Стальная труба Ø свыше 32 до 108 мм Размер проёма, наружный диаметр трубы, толщина конструкции м³ за вычетом объёма трубы Норма и её предел: 26-02-038-01 — до 240 минут
Высокоподвижная проходка стальной трубы Длина окружности проходки 100 м Норма 26-02-038-02 — до 150 минут; метраж набегает по периметрам
Воздуховод Площадь сечения заделки м² Снятие и восстановление изоляции воздуховода входит в состав работ
Модульная система уплотнения Количество проходок (рам), типоразмеры 100 шт. Комплектность рамы и модулей: они идут как материал по проекту
Ввод кабеля во взрывоопасное помещение Количество вводов шт. (монтажный сборник 8) Способ: уплотнительная масса, короб, кассета, герметичный ввод
Заделка проходов при прокладке кабелей по стенам и потолкам Длина кабельной трассы 100 м трассы Объём берут из линии, а не из количества отверстий

Откуда берут расценку

Строительная заделка проходок и монтажная герметизация кабельных проходок и вводов лежат в разных сборниках, и это первое, что определяют перед подбором расценки. В электрике на один и тот же по виду узел находится и строительная, и монтажная норма: путаница между ними даёт заметную часть снятий при проверке сметы.

Заделка проходок как огнезащитная работа — сборник 26 «Теплоизоляционные работы» государственных элементных сметных норм на строительные работы. Герметизация вводов кабелей, короба, кассеты и герметичные вводы — сборник 8 «Электротехнические установки» норм на монтаж оборудования. Территориальные расценки ТЕР и федеральные ФЕР строятся на тех же элементных нормах, отличаются привязкой к региону и уровню цен, поэтому шифр нормы един, а стоимость — нет.

Второй параметр — предел огнестойкости. Нормы внутри таблиц разделены на группы: до 120 минут, до 150, до 180, до 240. Значение берут из проекта: часть 7 статьи 82 закона № 123-ФЗ требует, чтобы кабельная проходка имела предел огнестойкости не ниже предела пересекаемой конструкции. Ни сметчик, ни поставщик это значение не назначают.

Отсюда минимальный набор исходных данных, без которого норму подобрать нельзя: тип коммуникации, размеры проёма и толщина конструкции, требуемый предел огнестойкости, принятый способ заделки. Четыре пункта. Если хотя бы один не определён, объём получится оценочным: способ заделки выбирают по типу узла, а это отдельный разбор — огнезащита кабельных и трубных проходок.

Какими документами закрывают

Объём работ живёт не в голове и не в переписке. У него есть три бумажных опоры.

Ведомость объёмов работ. Сметные расчёты разрабатывают на основании проектной документации и ведомостей объёмов работ с наименованиями работ, единицами измерения, объёмами и ссылками на чертежи и спецификации — так это описано в Методике определения сметной стоимости строительства (приказ Минстроя России от 04.08.2020 № 421/пр). Именно ведомость, а не перечень узлов в блокноте, считается основанием расчёта.

Акт освидетельствования скрытых работ. Проходку закрывают отделкой, поэтому её предъявляют до закрытия. Состав и порядок ведения исполнительной документации определяет приказ Минстроя России от 16.05.2023 № 344/пр, действующий с 1 сентября 2023 года. Акт по скрытым работам входит в этот состав, рекомендуемый образец дан в приложении к приказу.

Реестр проходок и фотофиксация. Ведомость даёт объём, акт даёт факт, реестр связывает их с конкретными помещениями и отметками. Плюс подтверждение соответствия на применённый состав по техническому регламенту ТР ЕАЭС 043/2017 и техническое решение производителя на узел: без них предел огнестойкости узла ничем не подтверждён.

Полезная привычка: реестр проходок заводят в тот же момент, когда обмеряют объект под смету. Один проход по объекту закрывает и объём работ, и заявку на материал, и заготовку под акты. Второй раз собрать те же данные после отделки уже не получится.

Пять ошибок, из-за которых объём не сходится

Посчитали штуки, а норма в кубометрах

Самое частое. Снабженец приносит «сорок две проходки», сметчик закладывает норму с измерителем м³ и берёт объём приблизительно. Расхождение вскрывается на сверке выполнения, когда переделывать поздно.

Не различили, где вычитают пустоты, а где нет

На типовом проёме объём без вычета пустот выходит больше более чем на треть. При сотне узлов это уже заметные деньги, причём в обе стороны: либо объём завышен и его срежут на проверке, либо занижен и работу придётся закрывать себе в убыток.

Закрыли одной нормой кабель, трубу и воздуховод

Три разные таблицы с тремя разными измерителями: кубометры для кабельных проходок, кубометры и метры для стальных труб, квадратные метры для воздуховодов. Один физический проём, через который идут и лоток, и труба, даёт две строки, а не одну.

Взяли строительный сборник вместо монтажного

Ввод кабеля во взрывоопасное помещение, короб, кассета, герметичный ввод — это монтажные нормы сборника 8 со штучным измерителем. Искать их в сборнике 26 бесполезно, а подменять одно другим — прямой путь к снятию объёма при проверке сметы.

Не привязали предел огнестойкости к норме

Проект даёт EI, нормы разделены на группы до 120, до 150, до 180 и до 240 минут. Без выписки требуемых пределов по узлам подбор нормы превращается в угадывание, и вместе с нормой уезжает материал: под 240 минут нужен не тот состав и не та толщина заделки, что под 120.

Что заказывать под посчитанный объём

Объём работ и заявка на материал считаются из одного обмера, но разными способами. Смета оперирует конструктивным объёмом заделки, а склад — фасовкой: картриджами, вёдрами, штуками муфт и метрами шнура.

В заявках, которые приходят к нам уже с посчитанным объёмом, расходится обычно один и тот же пункт: количество узлов есть, способ заделки не указан. А значит, не определён ни измеритель, ни материал под него, и заявку приходится собирать заново.

Перевод одного в другое — отдельная работа. Расход на упаковку даёт производитель в паспорте материала, а не сборник норм: сметный кубометр заделки и фактический расход состава на этот кубометр не совпадают, потому что в объём заделки входят и минеральная вата, и покрытие, и воздух в пустотах. Как это раскладывается по фасовкам и какой материал ставят на какой узел, разобрано в статье про огнезащиту кабельных и трубных проходок: там же критерии выбора между муфтой, терморасширяющимся герметиком и негорючей набивкой.

Отдельная строка — сами отверстия. Их надо пробурить, и это ещё один объём, только в оснастке. Логика счёта там та же самая: от натуры к норме списания. Разбор — в материале про расход буров и оснастки в смете.

Если объём известен, а поставка ещё не собрана, дальше работает обычный порядок снабжения: сводная заявка, сроки под график работ, один комплект документов на поставку. Как этот цикл выстраивают на объекте, описано в графике поставки материалов.

Частые вопросы о подсчёте проходок в смете

В чём измеряется проходка в смете?

Единицу задаёт сметная норма. В сборнике 26 заделка кабельных проходок нормирована в кубометрах конструктивного объёма заделки, система «Стоп-огонь» — в квадратных метрах, модульные системы уплотнения — в 100 шт. В монтажном сборнике 8 герметизация вводов кабелей считается в штуках, а заделка проходов при прокладке кабелей по стенам и потолкам — на 100 м трассы. Поэтому сначала определяют способ заделки и норму, потом обмеряют объект.

Считается ли пучок кабелей одной проходкой?

Как узел — да, один проём с пучком кабелей это одна проходка. Но одной строкой сметы она становится не всегда: в системе «Стоп-огонь» каждый дополнительный кабель и каждая дополнительная трубка-заполнитель нормируются отдельно, с измерителем 100 шт. То есть узел считают по площади, а его наполнение — поштучно, отдельной строкой.

Почему заделка проходов при прокладке кабелей нормируется на 100 м трассы?

Норма 08-02-155-02 монтажного сборника 8 закрывает попутную заделку проходов при прокладке кабельной линии по стенам и потолкам, а не устройство отдельного огнестойкого узла. Затраты в ней отнесены к длине трассы, поэтому объём берут из метража кабельной линии. Если нужен именно огнестойкий узел с подтверждённым пределом, применяют нормы заделки проходок из сборника 26.

Как посчитать объём заделки в кубометрах?

Площадь проёма в свету умножают на глубину заделки; у сквозной заделки глубина обычно равна толщине конструкции и берётся из технического решения. Дальше смотрят норму: в нормах 26-02-026-01, 26-02-038-01 и 26-02-041-01 из полученного объёма вычитают пустоты — лоток с кабелем, трубу, воздуховод, а в нормах с 26-02-026-02 по 26-02-026-04 объём считают без вычета кабельной проходки. Правила даны в пункте 2.26.22 сборника 26.

Какие документы закрывают объём работ по проходкам?

Ведомость объёмов работ как основание сметного расчёта, акт освидетельствования скрытых работ по составу исполнительной документации, утверждённому приказом Минстроя России от 16.05.2023 № 344/пр, реестр проходок с привязкой к помещениям и фотофиксация до заделки. К ним прикладывают подтверждение соответствия на применённый состав по ТР ЕАЭС 043/2017 и техническое решение производителя на узел.

Влияет ли предел огнестойкости на выбор расценки?

Да, нормы разделены по пределу: до 120, до 150, до 180 и до 240 минут. Требуемое значение назначает проект, а часть 7 статьи 82 закона № 123-ФЗ требует, чтобы предел проходки был не ниже предела пересекаемой конструкции. От этого же значения зависят состав заделки и её толщина, поэтому предел выписывают по узлам до подбора нормы, а не после.

Что забрать из статьи

Проходка в смете — это не штука, а объём. Основной измеритель заделки — кубометр конструктивного объёма, к нему добавляются квадратные метры для систем с трубками-заполнителями и воздуховодов, сотни штук для модульных систем уплотнения, штуки для герметизации вводов кабелей по монтажному сборнику, метры трассы для попутной заделки проходов при прокладке кабелей.

Как считать проходки в смете, если свести всё к порядку действий: выписать по узлам тип коммуникации, размеры проёма, толщину конструкции и требуемый предел огнестойкости, определить способ заделки, найти норму, обмерить объект под её измеритель и проверить, вычитаются в этой норме пустоты или нет. Один проход по объекту закрывает и ведомость объёмов, и заявку на материал, и заготовку под акты скрытых работ.

Собрать материал под посчитанный объём одной поставкой. Терморасширяющиеся герметики, противопожарные муфты, огнестойкие пены, негорючие набивки и крепёж под них приходят одним комплектом с УПД: комплексное снабжение объекта закрывает сопутствующий ассортимент целиком, со складов в Москве, Санкт-Петербурге и Екатеринбурге. Что есть в наличии сейчас — на странице пассивной огнезащиты; первичные средства пожаротушения — в категории противопожарного оборудования.

#смета #объём работ #кабельные проходки #огнезащита #ГЭСН #снабжение объекта #исполнительная документация

Нужен этот товар оптом на объект?

Пришлите список позиций или прикрепите спецификацию — соберём комплект и пришлём счёт или КП с ценой для вашего региона в день обращения. Крепёж, инструмент, СИЗ, расходники.

Или позвоните 8 800 770-78-23 — бесплатно по России.
